چک لیست نظارت فونداسیون؛ راهنمای کامل مهندس ناظر از گودبرداری تا عملآوری
فونداسیون اولین و مهمترین عضو سازهای ساختمان است که پس از اجرا کاملاً پنهان میشود. این یعنی بازدید مستمر ناظر در این مرحله، تنها فرصتی است که میتوان کیفیت را کنترل کرد — هیچ امکان بازرسی بعدی وجود ندارد. به این نوع بازدید، بازدید مستمر میگویند؛ بازدیدی که قبل از پوشاندن مراحلی از اجرا که بعداً قابل بازدید نمیباشند انجام میشود.
این مقاله یک چکلیست جامع برای مهندس ناظر سازه است — نه فقط لیستی از آنچه باید کنترل کند، بلکه توضیح اینکه چرا هر مورد مهم است، چه عکسی باید بگیرد و اگر نقصی دید چه اقدامی کند. رعایت این چکلیست نه تنها کیفیت ساختمان را تضمین میکند، بلکه ناظر را در موضع دفاعی محکمی در برابر هر دعوای حقوقی احتمالی قرار میدهد.

پیش از بازدید — مدارک مورد نیاز ناظر
ناظر نباید به کارگاه برود تا این مدارک را مطالعه نکرده باشد. بدون مطالعه نقشهها، کنترل هیچ چیزی امکانپذیر نیست:
- نقشههای سازه : فونداسیون، ستون، تیر و سقف و پله و جزییئات آرماتوربندی (ناظر سازه)
- نقشه معماری: برای کنترل ابعاد فونداسیون، محل ستونها و تطابق با پروانه و تامین پارکینگ (ناظر معماری)
- گزارش ژئوتکنیک: برای اطمینان از تطابق خاک واقعی با خاک طراحیشده.
- پروانه ساختمانی: برای کنترل بر و کف و ابعاد اشغال زمین، تعداد طبقات و متراژ هر طبقه
- برگ شروع به کار: تأیید اینکه پروژه بهصورت قانونی آغاز شده.(همه ناظرین)
مرحله اول: کنترل گودبرداری و آمادهسازی بستر
پیش از هر اقدامی، ناظر باید از وضعیت خاک بستر پی اطمینان حاصل کند. این مرحله اغلب نادیده گرفته میشود، اما بنیادیترین کنترل است:
- کنترل عمق گودبرداری: عمق واقعی گود باید با عمق طراحیشده در نقشه سازه تطابق داشته باشد. اگر در نقشه عمق ۱.۲ متر مشخص شده اما گود ۱ متر است، آرماتوربندی بر این اساس کار میکند — نه بر اساس عمق واقعی.
- کنترل جنس خاک بستر: خاک بستر باید با مشخصات گزارش ژئوتکنیک مطابقت داشته باشد. اگر لایه خاک نامناسب (خاک دستی، خاک قهوهای پوسیده، خاک آلوده) دیده شود، باید قبل از هر اقدامی به مهندس ژئوتکنیک اطلاع داده شود.
- کنترل سطح آب زیرزمینی: اگر سطح آب بالاتر از انتظار باشد، ممکن است نیاز به تمهیدات زهکشی یا تغییر در طرح فونداسیون باشد.
- کنترل تراکم بستر: در صورت نیاز طبق گزارش ژئوتکنیک، باید آزمایش تراکم بستر انجام شده باشد.

مرحله دوم: کنترل پیادهکردن نقشه و اجرای بتن مگر

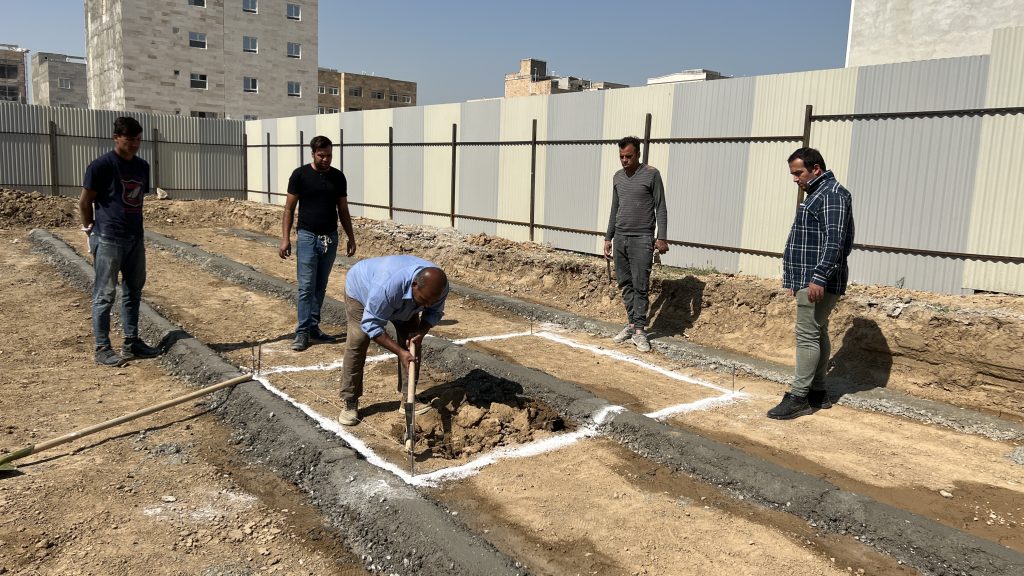

پیادهکردن نقشه روی زمین، انتقال دقیق ابعاد و موقعیت فونداسیون از نقشه به کارگاه است. هر خطایی در این مرحله تا پایان پروژه باقی میماند.
- کنترل ابعاد پلان فونداسیون: طول و عرض نقشهبرداریشده باید با نقشه مصوب منطبق باشد. توجه ویژه به محل دقیق ستونها — بهویژه ستونهای اطراف پارکینگ که کمترین انحراف میتواند به حذف پارکینگ و شکایت مالک منجر شود.
- کنترل زاویهدار نبودن ساختمان: ساختمان باید دقیقاً با ملک مجاور زاویهای که در پروانه تعیین شده داشته باشد.

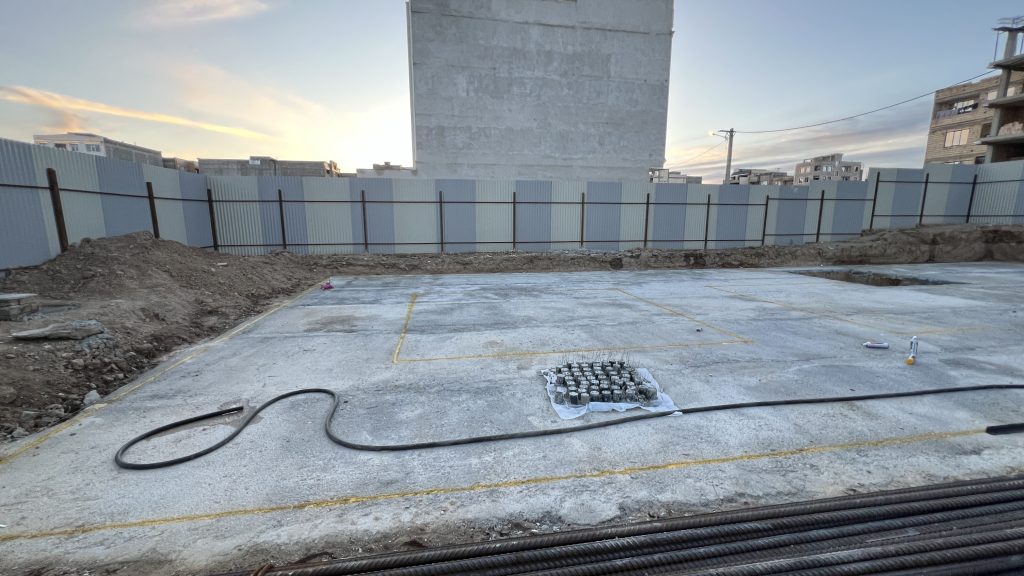

کنترل بتن مگر: ضخامت بتن مگر (بتن نظافتی) حداقل ۱۰ سانتیمتر باشد. بتن مگر باید سطح تمیز و افقی برای آرماتوربندی فراهم کند — آرماتور گذاشتن مستقیم روی خاک مجاز نیست.

مرحله سوم: کنترل آرماتوربندی فونداسیون
این مهمترین بخش بازدید ناظر است — پس از بتنریزی هیچ کنترلی ممکن نیست. ناظر باید اجازه بتنریزی را زمانی صادر کند که پیش از آن همه موارد زیر را کنترل کرده باشد:
۳-۱) کنترل قطر و رده میلگردها
با کولیس قطر چند میلگرد را اندازه بگیرید و با نقشه مقایسه کنید. بهویژه در پروژههایی که مصالح از بازار آزاد تهیه میشود، قطر واقعی گاهی کمتر از اسمی است. کنترل رده (A2، A3 یا A4) نیز الزامی است — جایگزینی رده پایینتر بدون تأیید طراح مجاز نیست.

۳-۲) کنترل فاصله میلگردها
فاصله میلگردهای طولی و عرضی باید دقیقاً طبق نقشه باشد. فاصله بیشتر یعنی آرماتور کمتر در هر مقطع — و این مستقیماً ظرفیت باربری فونداسیون را کاهش میدهد. اندازه گیری فاصله ها باید در چند قسمت مختلف به صورت رندوم مطابق با نقشه ها انجام شود.
۳-۳) کنترل پوشش بتن روی آرماتور
پوشش بتن روی آرماتور پیهای در تماس مستقیم با خاک باید حداقل ۷.۵ سانتیمتر باشد. این پوشش باید با اسپیسر بتنی یا پلاستیکی تأمین شده باشد — استفاده از سنگ، آجر یا تکههای بتن بهعنوان اسپیسر مجاز نیست.
۳-۴) کنترل خاموتها
فاصله خاموتها در پاشنههای پی را با نقشه مقایسه کنید. زاویه قلاب خاموتها باید ۱۳۵ درجه باشد. فاصله خاموتها در ناحیه بحرانی (نزدیک ستونها) باید نزدیک تر بهم دیگر باشد.
۳-۵) کنترل طول وصلهها و محل آنها
وصلهها نباید در نقاط بحرانی باشند، بایستی بصورت خم 1 به 6 اجرا شوند و طول وصله میلگردها نیز توسط مهندس سازه در نقشه ها تعیین شده باشد.

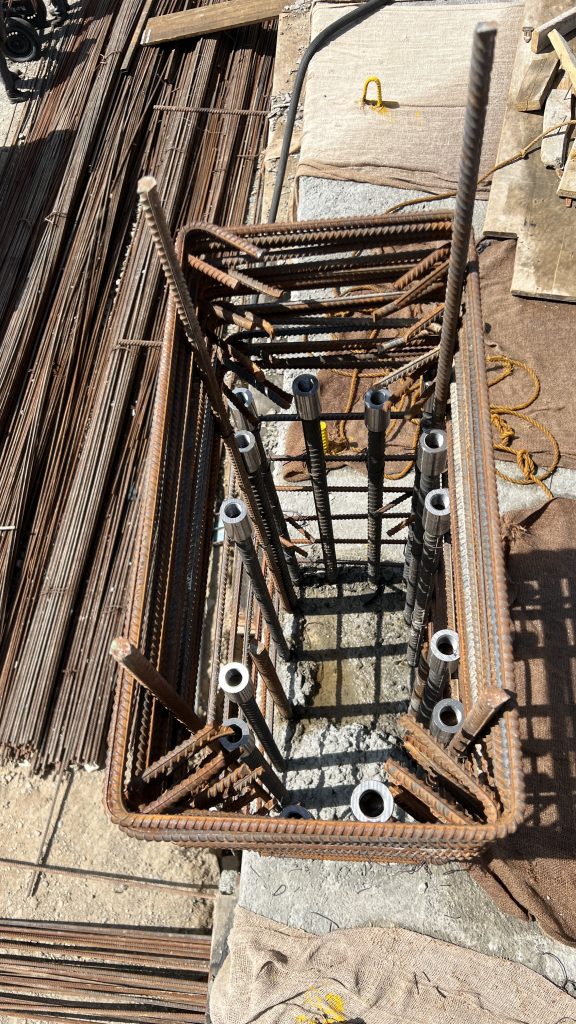

۳-۶) کنترل آرماتور ریشه ستونها
آرماتورهای انتظار ستونها که از پی بیرون میآیند باید در موقعیت دقیق نقشه، با فاصله درست از یکدیگر و طول مناسب باشند. این آرماتورها را با قالب چوبی یا داربست نگه دارید تا در حین بتنریزی جابجا نشوند — جابجا شدن آرماتور ستون در حین بتنریزی یکی از رایجترین خطاهای ایران است.
۳-۷) کنترل تمیزی آرماتورها
آرماتورها باید از روغن، گریس، خاک و زنگزدگی شدید پاک باشند. زنگزدگی خفیف (لایه نازک قهوهای) قابل قبول است و چسبندگی را کاهش نمیدهد، اما زنگزدگی پوستهای یا عمقی بسیار خطرناک بوده و نباید مورد استفاده قرار گیرد.
دوره ناظر حرفهای آکادمی مهندس قریشی ۱۵۰ ساعت آموزش کارگاهی از شروع تا پایان ساختمان است که صفر تا صد نظارت را مطابق با ارائه چکلیستهای نظارتی، تعداد بازدید، گزارشنویسی، دستور کار نویسی و دفاع در محاکم قضایی به مهندسین آموزش میدهد. برای مشاهده سرفصلها، جلسات رایگان دورهها و رضایت کاربران کلیک کنید.
مرحله چهارم: صدور اجازه بتنریزی
پس از اینکه ناظر همه موارد فوق را کنترل کرد، می تواند اجازه بتنریزی را صادر کند. طبق مبحث دوم مقررات ملی این صدور اجازه باید کتبی باشد — نه شفاهی. شروع بتنریزی پیش از تأیید کتبی ناظر یکی از مهمترین دلایل بیدفاعی مجری در دعاوی حقوقی است. در صورت مشاهده هر نقصی، ناظر باید دستور کار کتبی صادر کند، مهلت رفع نقص بدهد و پس از رفع نقص دوباره بازدید کند.

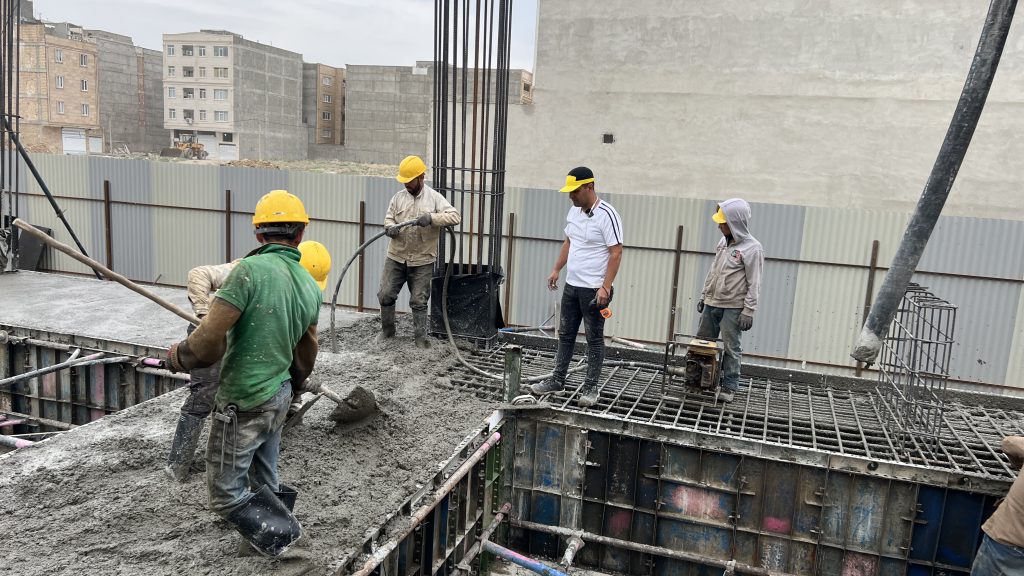

مرحله پنجم: کنترل در حین بتنریزی
بتنریزی یکی از مهمترین عملیات اجرایی است و ناظر باید در تمام مدت آن حضور داشته باشد:

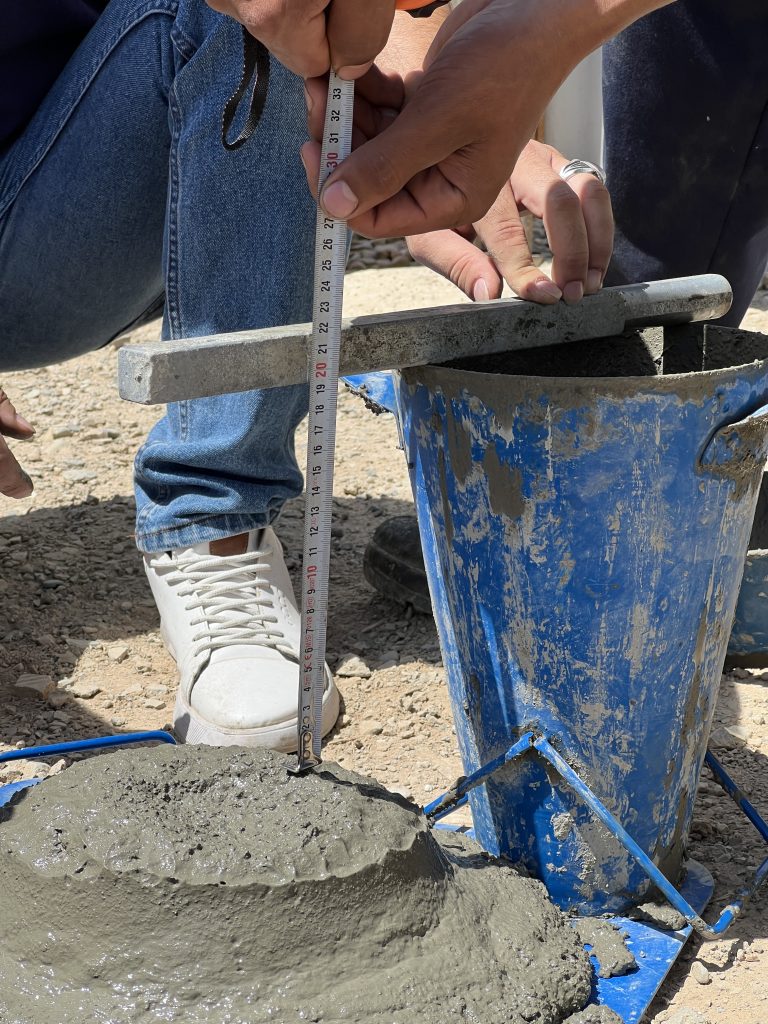

- کنترل اسلامپ بتن: پیش از شروع بتنریزی آزمایش اسلامپ انجام شود. اگر روانی بیش از حد بود — نشانه اضافه بودن آب — ناظر باید بلافاصله دستور رد بتن را صادر نماید. در صورت عدم توجه کارفرما، به مرجع صدور پروانه گزارش دهد.
- کنترل پیوستگی بتنریزی: بتنریزی باید پیوسته باشد تا درز سرد ایجاد نشود.
- کنترل ویبره: ویبره باید در فاصلههای مشخص و با نفوذ مناسب به لایه قبلی انجام شود.

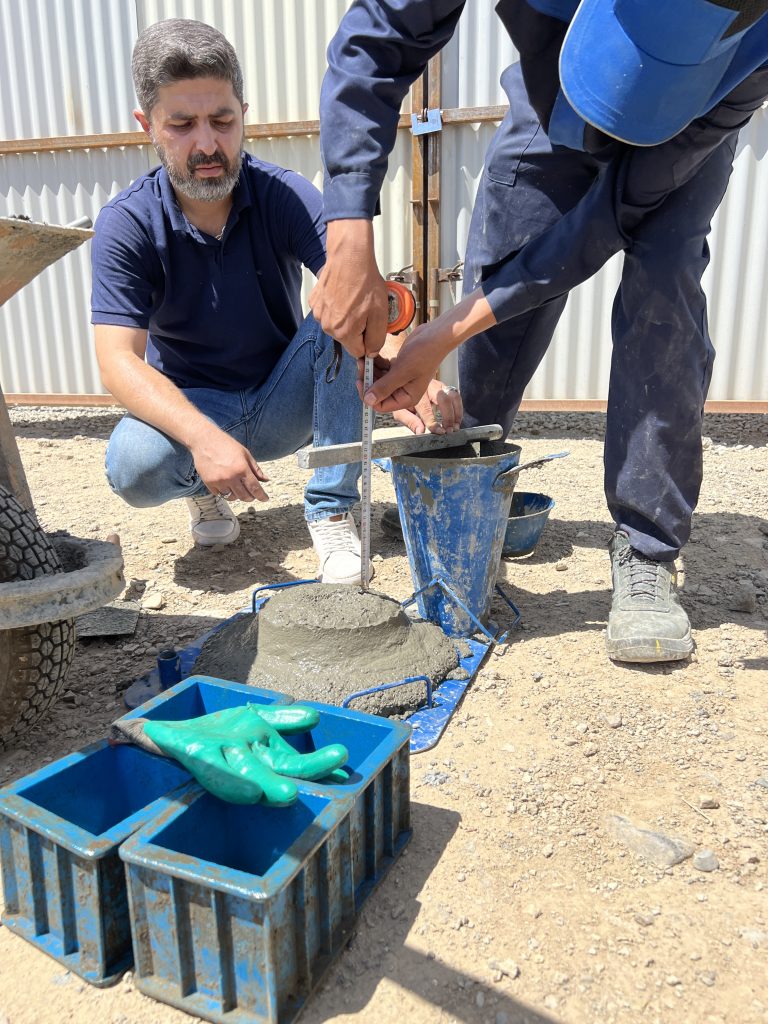

نمونهگیری از بتن: حداقل سه سری نمونه (هر نمونه شامل حداقل ۲ آزمونه) باید در هر نوبت بتنریزی گرفته شود. ناظر باید در حین نمونهگیری حاضر باشد.
- کنترل موقعیت آرماتور ستونها: در حین بتنریزی کنترل کنید که آرماتورهای انتظار ستونها جابجا نشده باشند.


مرحله ششم: کنترل عملآوری بتن
عملآوری بتن اغلب نادیده گرفته میشود، اما اثر مستقیمی بر مقاومت و دوام فونداسیون دارد. روشهای عملآوری در هوای گرم شامل آبپاشی مستقیم، پوشش با گونی مرطوب، فیلم پلاستیکی یا ایجاد حوضچه آب روی سطح افقی است. روشهای عملآوری در هوای سرد: اجتناب از آبدهی به بتن، گرم نگه داشتن بتن با نایلون و پشم شیشه و بخاری جهت جلوگیری از یخزدگی.
ناظر در بازدید بعدی باید از ادامه حداقل ۷ روز عملآوری اطمینان حاصل کند.

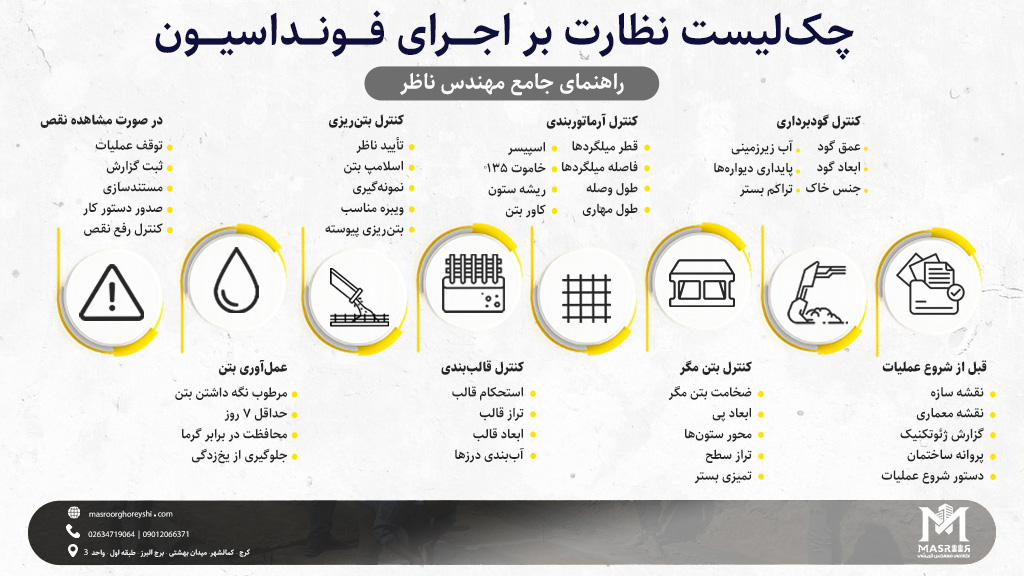

چکلیست خلاصه نظارت فونداسیون
| ردیف | مورد کنترل | عکس لازم | در صورت نقص |
| ۱ | عمق گودبرداری طبق نقشه | بله | دستور کار — ادامه کار ممنوع |
| ۲ | جنس خاک بستر طبق ژئوتکنیک | بله | گزارش به مهندس ژئوتکنیک |
| ۳ | کنترل پیادهکردن نقشه — محل ستونها | بله | دستور کار — توقف |
| ۴ | ضخامت بتن مگر (حداقل ۱۰ سانتیمتر) | بله | دستور کار |
| ۵ | قطر و رده میلگردها (با کولیس) | بله | دستور کار — تعویض میلگرد |
| ۶ | فاصله میلگردها طبق نقشه | خیر | دستور کار |
| ۷ | پوشش بتن ۷.۵ سانتیمتر با اسپیسر | بله | دستور کار — نصب اسپیسر |
| ۸ | قلاب خاموت ۱۳۵ درجه | بله | دستور کار |
| ۹ | طول و محل وصله میلگردها | خیر | دستور کار |
| ۱۰ | موقعیت و طول آرماتور ستونها | بله | دستور کار — توقف |
| ۱۱ | تمیزی آرماتورها از روغن و خاک | خیر | دستور کار |
| ۱۲ | صدور تأیید کتبی پیش از بتنریزی | – | بدون تأیید بتنریزی ممنوع |
| ۱۳ | اسلامپ بتن در شروع بتنریزی | بله | دستور رد بتن |
| ۱۴ | نمونهگیری: ۳ سری، هر نمونه ۲ آزمونه | بله | بدون نمونه، توقف بتنریزی |
| ۱۵ | کنترل ویبره در حین بتنریزی | خیر | دستور کار |
| ۱۶ | کنترل عملآوری ۷ روزه | خیر | دستور کار |
دستور کار — ابزار رسمی ناظر در مواجهه با نقص
هر بار که ناظر نقصی میبیند — چه فنی، چه ایمنی، چه مغایرت با نقشه — باید دستور کار کتبی صادر کند. دستور کار باید شامل: شرح دقیق نقص، ماده مرتبط از مقررات ملی یا نقشه که نقض شده، اقدام لازم برای رفع نقص، مهلت رفع نقص، و امضای مجری در تأیید دریافت باشد. ناظری که نقص را دیده اما دستور کار ندارد، در دادگاه نمیتواند ثابت کند که «به مجری اطلاع داده». موارد نقص ایمنی مشاهدهشده هم باید در دستور کار قید شود.
توجه: دستور کار مستحب اما گزارش واجب است.

سؤالات متداول
اگر مجری قبل از تأیید ناظر بتنریزی کند، ناظر چه باید بکند؟
ناظر باید فوری یک دستور کار کتبی صادر کند که در آن تصریح شده بتنریزی بدون تأیید انجام شده. و حتما گزارشی را به شهرداری ارسال نماید. ارسال گزارش در هر دعوای حقوقی ثابت میکند که ناظر از این تخلف آگاه بوده و اقدام کرده — مسئولیت کامل به عهده مجری است.
آیا ناظر باید در تمام مدت بتنریزی حاضر باشد؟
ناظر باید حداقل در شروع بتنریزی (برای آزمایش اسلامپ و نمونهگیری) و در بخشهای بحرانی (مثل پر شدن تا نزدیک آرماتور ستونها) حاضر باشد. حضور در تمام مدت بتنریزیهای طولانی الزامی نیست، اما ناظر باید در مراحل کلیدی حاضر باشد و هر غیاب را با گزارش مستند توجیه کند.
اگر نتیجه آزمایش ۲۸ روزه پایین باشد، ناظر چه کند؟
ناظر باید این نتیجه را بلافاصله به مجری، مالک و مهندس سازه اطلاع دهد. مهندس سازه باید تصمیم بگیرد که آیا مقاومت کافی هست، نیاز به تقویت دارد یا باید تخریب و بازسازی شود. ناظر نمیتواند این تصمیم را بهتنهایی بگیرد — اما باید پیگیری کند که تصمیم مناسب گرفته شود.
نتیجهگیری
نظارت فونداسیون، مانند اولین لبه یک بنا، اگر درست باشد پایهای محکم برای کل ساختمان میسازد و تأثیر مستقیمی بر دوام، ایمنی و ارزش اقتصادی ساختمان دارد. نادیده گرفتن هر یک از مراحل این چکلیست — چه کنترل پوشش بتن، چه نمونهگیری، چه صدور تأیید کتبی پیش از بتنریزی — خسارات زنجیرهواری ایجاد میکند که از نقصهای پنهان در فونداسیون شروع شده و تا درگیر شدن مهندس ناظر، مجری و کارفرما در دعاوی حقوقی ادامه مییابد.
تسلط بر نظارت فونداسیون یعنی دانستن دقیق اینکه چه باید کنترل کرد، چه عکسی باید گرفت، در صورت نقص چطور دستور کار صادر کرد — پیش از اینکه فرصت اصلاح از دست برود. لذا تسلط مهندسان ناظر به اصول نظارت فونداسیون و مستندسازی دقیق هر مرحله، امری ضروری است.
آکادمی مهندس قریشی با تکیه بر دانش فنی و تجربه گسترده در پروژههای اجرایی واقعی، آموزشهایی کاربردی ارائه کرده است تا مهندسان بدانند در مرحله فونداسیون — که هیچ برگشتی ندارد — همه چیز را درست کنترل کنند، و از محکومیتهای حقوقی و خساراتی که گریبان مهندسین ناظر و مجری را میگیرد، در امان بمانند.
